底板基础防水卷材施工方案

文字:[大][中][小] 2016-12-17    浏览次数:3882

基础防水施工方案



编制:                审核:



上海翼翔建筑工程有限公司

编制日期:20125月 5日





目录

第一章 工程概况

第二章 地下室防水设计

1、桩头防水

2、底板防水

3、地下室侧壁防水

第三章、SBS改性沥青防水卷材施工

1、基层处理 3

2、地下底板防水施工

3、地下室侧壁防水施工

4、热熔法施工

第四章 质量及保证措施

第五章 成品保护措施

第六章 安全生产与劳动保护

第一章、工程概况


项目名称:五矿恒源黄山湖壹号项目防水工程

建设单位:矿恒源置业江阴有限公司

设计单位:

监理单位:

施工单位:上海翼翔建筑工程有限公司

工程地址:江苏江阴市黄山湖公园路

本工程建筑面积        m²,地下1层地上       层,建筑高度       M。建筑物抗震设防烈度:七度。工程包括建筑、结构、给排水、电气、消防等内容。



第二章、地下室防水设计

1、桩头防水

   桩头顶面和侧面裸露处涂刷水泥基渗透结晶型防水涂料,并延伸到结构垫层150mm;桩头四周300mm范围内应抹聚合物水泥防水砂浆过度层。

2、底板防水

     40mmC20细石砼保护层;

4mmSBS改性沥青防水卷材;

20㎜厚12水泥砂浆找平层;

150㎜厚C15混凝土垫层;

素土夯实。

 3、地下室侧壁防水

     钢筋砼结构防水;2012水泥砂浆找平层,4㎜厚SBS改性沥青防水卷材:120厚混凝土实心砖保护层:回填土分层夯实。



第三章、 SBS改性沥青防水卷材施工

ASBS改性沥青施工

1、基层处理

    1)基层平整、坚实、裂缝少、无起砂、无积水等不利于防水施工的现象;

    2)在防水施工前,所伸出防水工作面的管道、设备或埋件等必须已全部安装到位,防水施工结束后严禁在防水层上开孔等破坏防水层防水的违规作业;

    3)若基层有过多过深过大的凹凸,应使用12水泥砂浆进行填补密实;

4)对梁沟、阴阳角、排水管、立管等处采用水泥砂浆做成R≥50的圆弧或八字角;

2、地下底板防水施工

   1SBS改性沥青防水卷材铺贴采用空铺法;

   2)首先清除工作面上的垃圾,干燥平整的底板上涂刷底油做到不漏刷、不露底、待底油干后铺贴卷材;底板防水是背水面防水,卷材应由高向低依次平行铺贴;

   3)卷材搭接采用液化气喷灯热熔法粘牢,卷材与卷材间搭接均为热熔100㎜;

   4铺贴防水卷材时,转角处、变形缝、施工缝和穿墙管等部位是地下工程防水施工中的薄弱部位,为保证防水工程质量,在这些部位增铺卷材加强层,加强层宽度为250mm

5)、铺贴防水卷材时,应注意施工环境温度,卷材使用温

-5以上。采用满粘法施工时,卷材使用温度只能在5以上。
6)、要注意施工保护,每日施工结束前应将卷材临时固定,

以免被风吹起。

3、地下室侧壁防水施工

   1SBS改性沥青防水卷材采用热熔满粘法;

   2)首先在干燥平整的侧壁上涂刷底油做到不漏刷、不露底、待底油干后铺贴卷材;

   3)卷材可由右向左或左向右竖着平行依次热熔压实粘牢,做到无空鼓、漏粘现象,卷材与卷材间搭接均为100㎜。

5热熔法施工

1、热熔法施工流程:清理基层→涂刷基层处理剂→附加层→铺贴卷材→热熔封边→试水→保护层。
     2、热熔法施工方案:
    1)基层处理:找平层应平整、密实、干净、干燥、含水率≤9%不允许有起砂、掉灰现象。
    2)基层SBS冷底油的涂刷。涂基层SBS冷底油前要首先检查找平层的质量和干燥程度并加以清扫,符合要求后方可进行,在大面积涂刷基层SBS冷底油前,用毛刷清理节点,周边、阴角等部位。
    A、施工时先将SBS冷底油搅拌均匀。
    B、基层SBS冷底油涂刷前,应根据基层处理剂干燥时间的长短和施工进度快慢确定。
  3)施工顺序:先做好节点→附加层→细部处理→铺贴卷材
  4)卷材的铺贴采用滚铺法
这是一种不展开卷材而边加热烘考边滚动卷材铺贴的方法。
    A、起始端卷材的铺贴:将卷材置于起始位置,对好长、短方向搭接缝,滋展卷材1000mm左右,掀开已展开的部分,开启喷枪点火,喷枪头与卷材保持50-100mm距离,与基层呈30-45°角,将火焰对准卷材与基层交接处,同时,加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽,发亮至稍有微泡出现,慢慢放下卷材平铺于基层,然后用排汽锟压实使卷材与基层粘结牢固。
    B、搭接缝施工:热熔卷材表面一般有一层防粘隔离纸,因此在热熔粘结接缝之前,应先将下层卷材表面的隔离纸烧掉,以利搭接牢固严密,长边搭接宽度为100mm,短边搭接宽度为100mm。
操作时,由持枪人手持烫板(隔火板)柄,将烫板沿搭接粉线后退,、贴紧、压实、收头牢靠,符合设计要求和防水工程技术规范等有关规定。喷枪火焰随烫板移动,喷枪应离开卷材50-100mm,贴靠烫板。移动速度要控制合适,以刚好熔去隔离纸为宜。烫板和喷枪要密切配合,以免烧损卷材。排气和辊压方法与前述相同。
    C、复杂部位附加增强层的铺贴
其要点为:需增强部位基层一般需涂刷一遍SBS冷底油作基层处理,以便于较好地粘接增强层;加强附加增强层卷材后应及时粘贴,因此加热前应先作试贴,以提高粘贴速度;附加增强部位较小时,宜采用手持汽油喷枪施工。
    D、在阴阳角交接处、穿墙套管、水落口、收头等接点部位,必须仔细铺平

B、自粘防水卷材湿铺施工工艺

1、 湿铺防水卷材技术要求

6.1.1防水卷材介绍

湿铺防水卷材主要物理性能指标应符合以下性能指标的要求:

性能指标执行标准:GB/T23457-2009

a、卷材采用能与水泥的分子结构形成互穿网络的独特配方,使卷材能与混凝土粘为一体(长期浸水环境下依然密不可分),有效控制窜水现象,真正实现了防水卷材与防水主体融为一体的目标。

b、无纺布加强层。高分子片材表面复合无纺布,一方面减少了高分子片材的变形量,使卷材铺贴更加平整顺直;另一方面采用湿铺法施工完毕后,无纺布对防水卷材起到了保护的作用,避免后续施工的破坏;在施工保护层时又起到了隔离的作用,所谓一举三得。

c工法灵活。施工时可根据工程现场条件选择湿铺、预铺等施工工法,施工更灵活,防水效果更优。本工程采用湿铺法施工。

d基面要求低,节省工期。潮湿甚至未找平基面均可施工,无须底涂及预处理,施工自由度高,不受天气影响,可大大节约工期。

e安全环保。施工过程无需溶剂和燃料、避免了环境污染和消防隐患,节约了能源。

f、最优性价比:自粘防水卷材采用独特的专利技术和特殊配方生产,可以用水泥(砂)浆作为粘接层,基层只需基本平整,可省去传统的水泥砂浆找平层,节省相关费用。与同等级的防水卷材相比,自粘防水卷材防水系统是性价比最优的防水系统。

h、湿铺卷材施工效率高,同样可在潮湿甚至未找平的基面施工,不受天气影响,雨季施工优势更加突出。

6.1.2 施工机具

施工机具:金属抹子、裁刀、抹布、胶皮手套、扫帚、吹尘器、手捶、钢凿、卷尺、卷材铺贴器、刮板、毛刷、压辊等。

6.1.3 施工基层要求

防水基面(找平层)必须坚硬、平整、干燥(含水率不大于8%)、清洁,不应有反砂,清除尖锐物。基面如有缺陷,应在施工前做好修补,涂刷基层处理剂。

6.1.4 施工中注意事项

1、防水层施工完后应注意成品保护,发现问题及时处理。

2、平立面交界处的阴阳角均应做成均匀一致,平整光滑的圆角,圆弧半径为50mm—60mm。

3、阴阳角、转角处部位加设500mm宽卷材附加层。

4、桩头处理:在桩头周边先采用油膏封边密实,桩头上部灌桩部位采用水泥基渗透结晶涂料处理到位。预防渗漏。

2、 湿铺防水卷材施工方法:
6.2.1 湿铺防水卷材施工工序流程

清理基面——湿润基层(如基层湿润无需此项工序)——定位、弹线——铺抹素水泥浆同时铺贴大面高分子湿铺防水卷材——排气——晾放——卷材收头、密封——检查验收

6.2.2  作业条件

6.2.2.1基层表面干净、坚实、平整;对基层含水率不作要求,但不得有明水;

6.2.2.2 阳角做成顺直的钝角形;

6.2.2.3 各种预埋构、配件安装完毕、固定牢固。

6.2.3 施工方法

6.2.3.1 清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿。

6.2.3.2 立面采用挂铺法铺贴大面高分子防水卷材:在基层上弹出卷材铺贴控制线,将提前用水泥加水电动搅拌而成的干稀程度合适(水灰比约为1:3)的水泥浆均匀铺抹在基层上,厚度为1~2mm。水泥浆竖向铺抹,卷材竖向铺贴。从上端将隔离膜从卷材粘结面揭起,两人拉住揭下的隔离膜均匀用力向下拉,慢慢将整幅长的隔离膜全部拉出,同时将揭掉隔离膜的部分粘贴在素水泥浆上。在挂铺卷材时,应随时注意与基准线对齐,铺贴速度不宜过快,以免出现偏差难以纠正。卷材粘贴时,不得用力拉伸卷材。粘贴后用抹子轻轻抹压卷材上表面,排出卷材下表面的空气,使卷材与素水泥浆紧密粘合。

6.2.3.3 平面采用滚铺法铺贴大面高分子防水卷材:在基层上弹出卷材铺贴控制线,铺贴贴必定单面自粘防水卷材:将卷材对准基准线,试铺并重新卷回一半,用裁纸刀把隔离纸轻轻划开,注意不要划伤卷材,从卷材背面缓缓撕开隔离纸,同时将提前用水泥加水电动搅拌而成的干稀程度合适的水泥浆均匀铺抹在基层上并将卷材沿基准线慢慢向前滚铺,铺完一半再铺另一半。施工时,素水泥浆起粘结作用,厚度1~2mm,注意不得漏抹。

6.2.3.4 防水卷材辊压排气:防水卷材基本铺设完毕后,用橡胶辊子将防水卷材按卷材宽度方向辊压,将卷材和基层间的残余气体排出,以保证卷材和基层间粘贴紧密。

6.2.3.5 相邻卷材之间为搭接连接,地下室卷材搭接宽度长、短边均为80mm,搭接前先将卷材搭接部位挤出的素水泥浆清理干净,粘贴后随即用胶辊(刮板)用力滚压(赶压)排出空气,使卷材搭接边粘结严密。

6.2.3.6 卷材外露搭接缝、收头部位、管道包裹等相对薄弱的部位加强处理。

防水层的养护:防水卷材全部施工完毕后,设置隔离带或防护栏,禁止在防水层上人员、机械行走和材料堆放。以阻止对防水卷材的松动或破坏。待24-48小时后,组织有关人员对防水工程进行质量验收。

6.2.3.7 防水层施工完毕应尽快进行下道工序的施工。

6.2.4 施工注意事项

6.2.4.1 施工防水层之前,须将各种管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。

6.2.4.2 高分子防水卷材在铺贴时,铺抹素水泥浆应多人配合加快速度,并于素水泥浆表面失水前粘贴卷材。施工中若铺抹好的水泥浆失水过快,可在表面重新用宽幅软刷子刷上适量清水使其表面恢复粘性和流动性。

6.2.4.3 防水层收头部位要特别注意遮盖养护,以免因水泥浆失水而粘结不牢、卷材翘边。

6.2.4.4 相邻两幅卷材的短边接缝应相互错开1/3幅宽以上。

6.2.4.5 注意天气的影响,尽量避免恶劣天气条件施工。

6.2.5 质量要求

主控项目

所用材料及主要配套材料必须符合设计要求和规范规定。

检验方法:检查出厂合格证、质量检验报告、现场抽样试验报告。

卷材防水层及其转角处、预埋管件等细部做法必须符合设计要求和规范规定。

检验方法:观察检查及检查隐蔽工程验收记录。

防水层严禁有渗漏现象。

检验方法:观察检查。

一般项目

基层质量:基层坚固、平整,表面光滑、洁净,不得有空鼓、松动、起砂和脱皮现象。

检验方法:观察检查及检查隐蔽工程验收记录。

铺贴质量:铺设方法和搭接、收头符合设计要求、规范和防水构造图。

检验方法:观察检查。

允许偏差:卷材的铺贴方向正确,搭接宽度允许偏差为-10mm

检验方法:观察和尺量检查。





第四章、 质量及保证措施

A、保证措施

   1)屋面防水施工必须由专业防水施工队伍进行作业,操作人员必须具备防水施工上岗证;

   2)经常施工材料必须进行登记上报,并向监理、业主出具“三验”,会同监理进行现场抽样复试,复试合格后方可使用;

   3)施工前须清除所有杂物;

   4)卷材搭接,要严格按照国家规范要求进行施工和验收粘接必须牢固,不得出现有空粘、漏焊、虚焊等现象。铺粘过程中要严格控制线控制卷材边线,以免偏差过大;

   5)防水未完成部位的收边特别注意要将其压紧,且不得有未粘接牢固的部位,防水雨水进入后造成空鼓;

   6)防水施工中,派专人检查每一道工序的事前、事中、事后的落实情况,合格后方可进行下一道防水工序的施工;

   7)各类防水施工的细部构造处理、各类按缝等均应做外观检验;

   8)防水施工完毕后因及时通知监理进行隐蔽工程验收,以免长时间受人为损坏或太阳暴晒影响质量;

   9)防水施工作业严禁在雨天施工;

   10)防水材料应按要求进行堆放于干燥地区,避免与水及易燃物堆放在一起;

   11)刚完工的区域应进行拉线示意人员不得进出,做好产品保护工作。

B、质量管理体系

我司将通过严格的质量管理,根据质量标准和本企业《质量管理手册》,开展全面质量管理活动把质量职能分解,严格按照计划实施,确保每一道工序都严格把关,以过程精品铸精品工程。

确保工程质量合格,且每个分部、分项工程均达到合格标准。

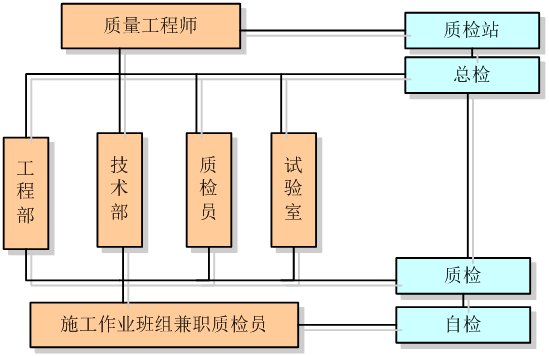

1质量管理体系图


2、技术交底制度

坚持以技术进步来保证施工质量的原则。技术部门根据不同的工序编制有针对性的专项施工方案,积极采用新工艺、新技术。每个工种、每道工序施工前要组织进行各级技术交底,包括项目工程师对工长的技术交底、工长对班组长的技术交底、班组长对作业班组的技术交底。且各级交底以书面形式进行。因技术措施不当或交底不清而造成质量事故的,应追究有关部门和人员的责任。

3、材料进场检验制度

材料必须具有出厂合格证,并根据国家规范要求分批量进行抽检,抽检不合格的材料一律不准使用,因使用不合格材料,而造成的质量事故的,要追究验收人员的责任。

4、样板引路制度

施工操作注重工序的优化、工艺的改进和工序的标准化操作,通过不断探索,积累必要的管理和操作经验,提高工序的操作水平,确保操作质量。每个分项工程或工种(特别是量大面广的分项工程)都要在开始大面积操作前做出示范样板,明确质量目标。

5、过程三检制度

实行并坚持自检、互检、交接检制度,自检要作文字记录。隐蔽工程要由工长组织,项目总工程师、质量工程师、班组长检查,并作出较详细的文字记录。

6、质量一票否决制度

对不合格的分项、分部和单位工程必须进行返工。有关责任人员要针对出现不合格品的原因采取必要的纠正和预防措施。

7、成品保护制度

应当象重视工序的操作一样重视成品的保护。项目管理人员将合理安排施工工序,减少工序的交叉作业。上下工序之间应做好交接工作,并做好记录。如下道工序的施工可能对上道工序的成品造成影响时,应征得上道工序操作人员及管理人员的同意,并避免破坏和污染,否则造成的损失由下道工序操作者及管理人员负责。

产品在运输和装卸的过程中,应注意轻拿轻放,按类别、品种和批号排放整齐。并应绑扎牢固,以防止容器的窜动和坠落。

产品应防止雨淋和日光直接曝晒,应隔绝火源,远离热源。

产品品种、牌号、颜色应符合设计要求并有产品质量证明书。

8、质量文件记录制度

质量记录是质量责任追溯的依据,应力求真实和详尽。各类现场操作记录及材料试验记录、质量检验记录等要妥善保管,特别是各类工序接口的处理,应详细记录当时的情况,理清各方责任。


第五章、成品保护措施

1)严禁在防水层上凿孔打洞、重物冲击,不得任意在防水层上堆放建筑材料及尖利物器;

2)防水层施工结束后,应尽早进行覆盖层的施工;

(3)进入防水施工区域的人员,严禁穿带钉的鞋子,施工用具应轻拿轻轻放;

(4)后道覆盖层施工时,应用模板或其他材料铺设运料专用通道;严禁钢筋、机具、工具或其他重物在防水层上拖拉、滚辗、钢筋弯头、扎丝等不得面朝防水层;

5)轻质砼与砼整浇层及砂浆保护垫层施工时谨防板铲、粉刀或振捣棒直接截碰防水层;

6)后道工序施工前和施工后中总包、分包派专人监护,发现问题及时处理解决。



第六章、 安全生产与劳动保护

1)工人进场前进行安全教育,认真学习贯彻执行各项安全施工的法律、法规、条例及规章制度,并佩戴好施工证、安全帽、灭火器和专业劳防用品后,才能进行施工;

2)严禁高空抛物和施工员违章指挥,在垂直运输上料时,塔吊、卷扬机必须有专业人员操作、指挥、未经准许不得有私人作业,在施工用电和夜间照明时必须安全用电、不得乱接、乱拉电线;

3)所有用电设备必须配安全保护装置;

4)严禁施工人员穿拖鞋进入施工现场,明火施工时应警钟长鸣,灭火器材必须跟班到位,严防火灾事故的发生,严禁开不利安全施工的玩笑;

5)施工用料和铺助材料属易燃物品,存放材料的仓库及施工现场周围严禁电焊等明火作业,同时配备足够的灭火器具,以防火灾;

6)每日及时将施工后的垃圾集中堆放、清理;

7)防水施工时,操作人员要正确使用个人防护用品和注意安全防护措施,避免污染皮肤,溶剂溅入眼中。

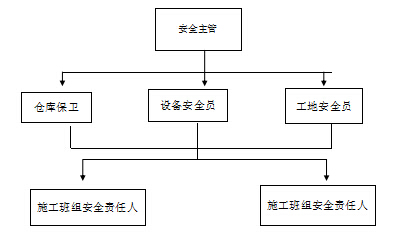

安全管理系统




上海翼翔建筑工程有限公司

返回上一步
